Zeitplan



Aktueller Projektzeitplan

Gemäss aktueller Planung und bei einem verzögerungsfreien Ablauf sieht das weitere Vorgehen wie folgt aus:

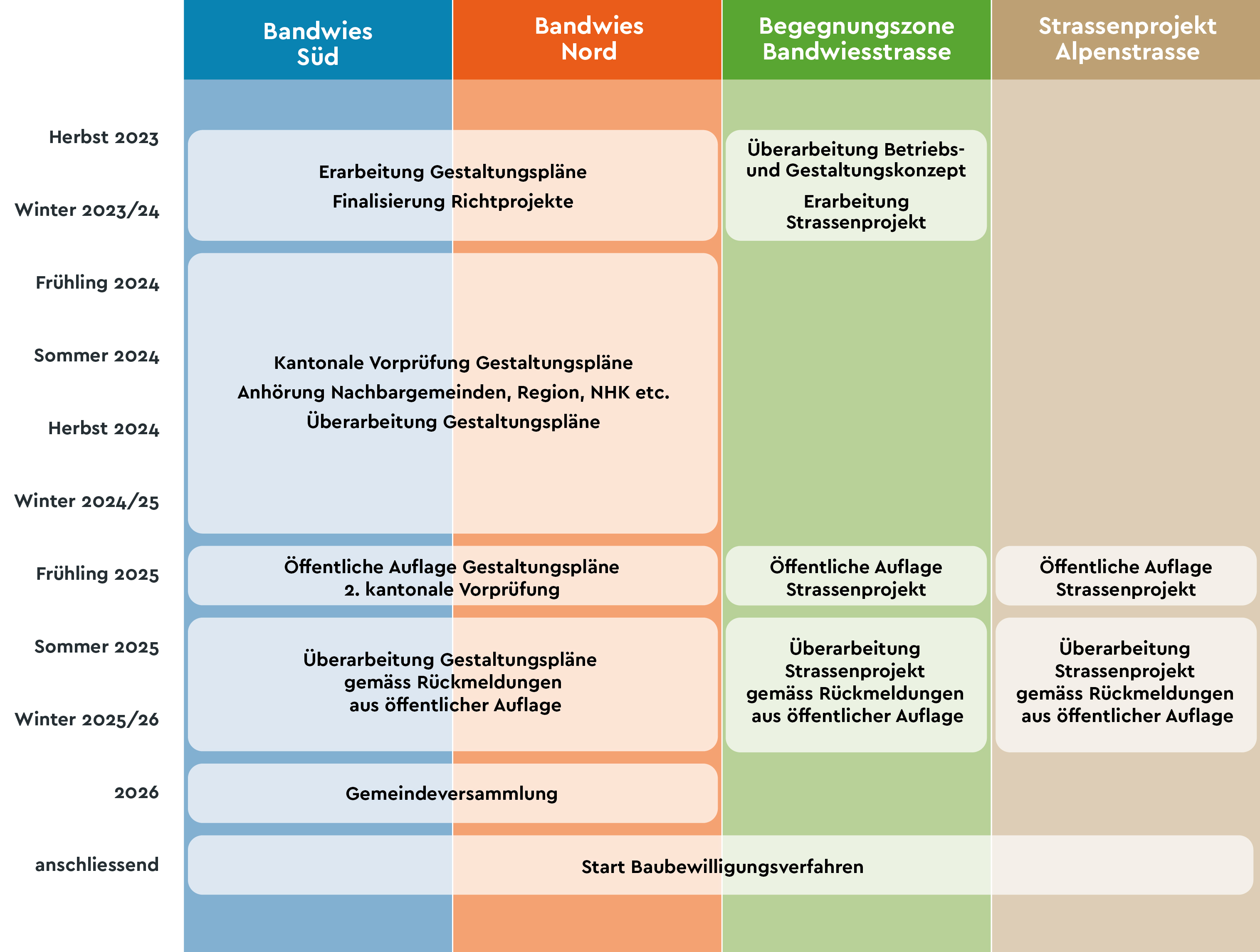

placeholder





Einbezug der Bevölkerung

Meinungsumfrage

Nachdem die Rütner Stimmbevölkerung 2020 an der Urne den Gestaltungsplan «Bandwies Süd» abgelehnt hatte, gab der Gemeinderat beim Meinungsforschungsinstitut gfs.bern eine Nachanalyse in Auftrag.

Die wichtigsten Erkenntnisse aus der repräsentativen Studie:

  • Die Vorlage scheiterte hauptsächlich am Verkehrskonzept und an der Befürchtung, dass die Verkehrsprobleme zunehmen.
  • Das wichtigste Argument der Befürworterinnen und Befürworter war, dass das Projekt das Zentrum von Rüti bereichern würde.
  • Zwei Drittel der Bevölkerung steht hinter dem Gedanken einer Verdichtung im Zentrum von Rüti.
  • Die Mehrheit der Rütnerinnen und Rütner wünscht sich einen neuen Vorschlag für den Gestaltungsplan.
  • Der neue Gestaltungsplan soll ein optimiertes Verkehrskonzept und einen verbesserten Quartierplatz enthalten.

Die Projektpartner nehmen die Bedürfnisse der Bevölkerung ernst und haben die Ergebnisse aus der Bevölkerungsumfrage in das Projekt integriert. Die Entwicklung und Erschliessung des Zentrums Bandwies wird nun gesamtheitlich betrachtet.

Zum Kurzbericht der Meinungsumfrage



Mitwirkung

Vom 4. April bis 2. Juni 2025 lagen die beiden Gestaltungspläne Bandwies Süd und Bandwies Nord sowie die Strassenprojekte Begegnungszone Bandwiesstrasse und Alpenstrasse öffentlich auf. Aus der Mitwirkung resultierten rund 60 Rückmeldungen. Seither haben die Projektpartner das Gesamtprojekt weiter ausgearbeitet und dabei die Rückmeldungen der Bevölkerung und der Fachstellen wo immer möglich berücksichtigt.

Zum Mitwirkungsbericht





Projektgeschichte

2017

Für die Gestaltung des Areals Bandwies Süd wird ein Architekturwettbewerb durchgeführt. Das Siegerprojekt mit vier Gebäuden stammt von SPPA Architekten.

2019

Der öffentliche Gestaltungsplan «Bandwies Süd» wird ausgearbeitet und zusammen mit dem Baurechtsvertrag und dem Vertrag über den Mehrwertausgleich der Gemeindeversammlung vorgelegt. Die Versammlung nimmt die Anträge an, beschliesst aber eine Überweisung an die Urne.

2020

An der Urne lehnt die Rütner Stimmbevölkerung den Gestaltungsplan «Bandwies Süd» ab. Anschliessend wird ein Meinungsforschungsinstitut damit beauftragt, die Gründe für die Ablehnung zu eruieren. Infolge der Ergebnisse der Studie überarbeiten die Projektpartner den Gestaltungsplan, insbesondere bezüglich Verkehrskonzept und Zentrumsgestaltung.

2021

Die Gemeinde Rüti und die Migros Ostschweiz treffen eine Kooperationsvereinbarung. Darin wird die Absicht festgehalten, die Projekte «Bandwies Süd», das Neubauprojekt der Migros «Bandwies Nord» sowie die Gestaltung der Bandwiesstrasse gewinnbringend aufeinander abzustimmen – insbesondere die Erschliessung

2022

Raumbureau GmbH & Park Architekten gewinnen den Studienauftrag für den Neubau der Migros Rüti

2023–2024 Die Gestaltungspläne und Strassenprojekte werden er- und überarbeitet.
2025 Die Projektunterlagen werden durch den Kanton Zürich vorgeprüft und gelangen in die öffentliche Auflage und Mitwirkung. Aufgrund der Rückmeldungen von Fachstellen und Bevölkerung wird das Projekt anschliessend überarbeitet.
